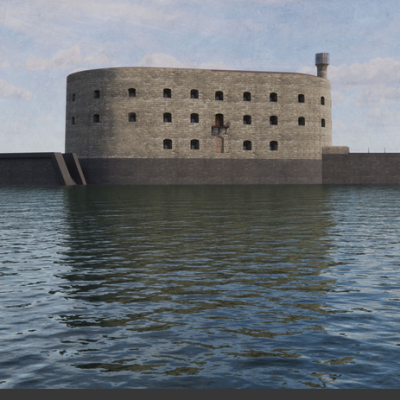

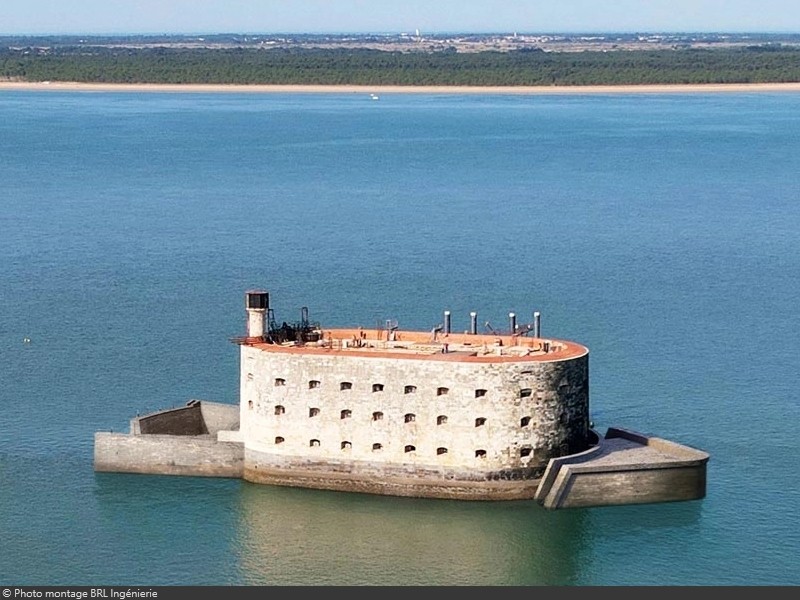

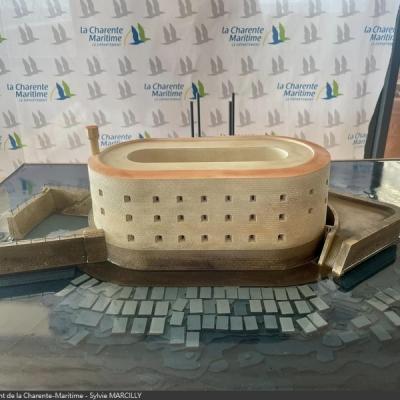

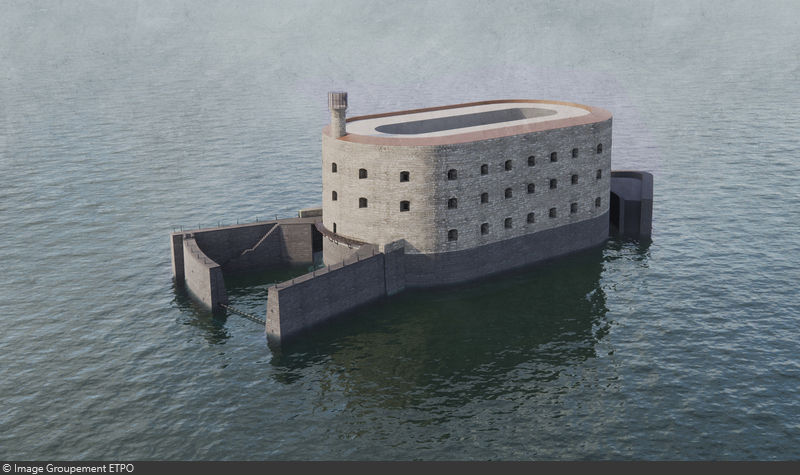

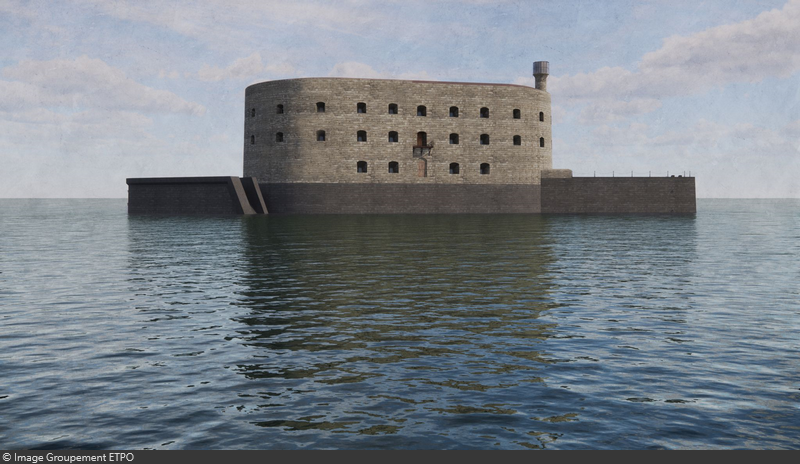

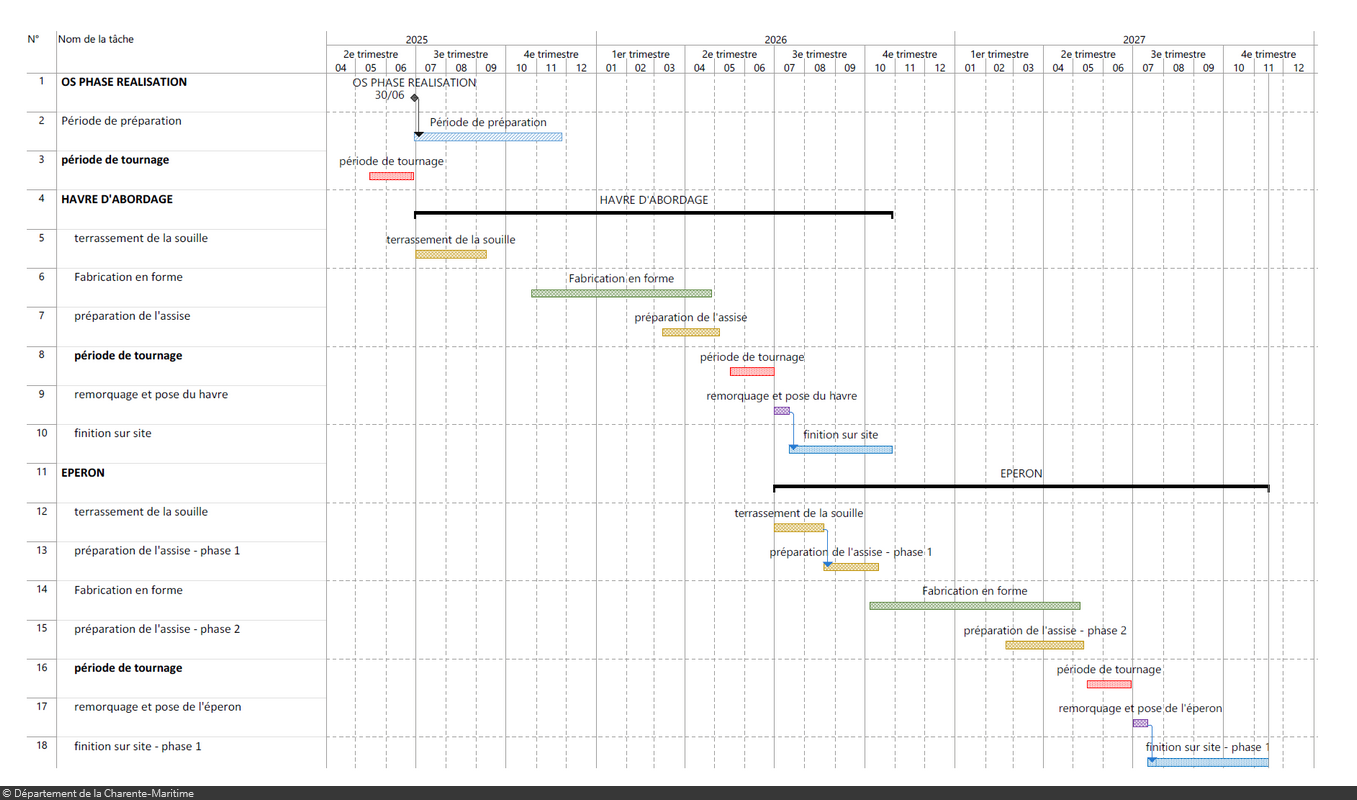

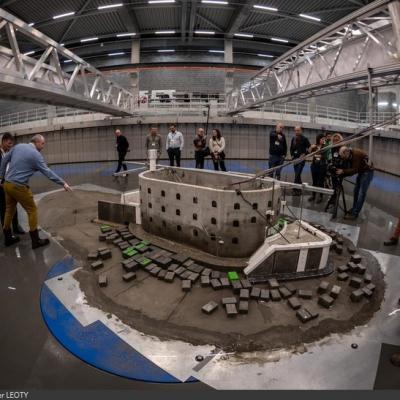

- 19 avril 2024 : Après plusieurs mois de silence sur ce projet, le Département de la Charente-Maritime lance la communication officielle sur le chantier de rénovation, intitulé Sauvons le Fort Boyard !. Le projet est dévoilé aux journalistes lors d'une conférence de presse (voir aussi la vidéo d'annonce). Un résumé complet est disponible dans un dossier de concertation de 64 pages, où l'histoire du monument est retracée, et notamment les anciens moyens de défenses contre l'océan, détruits au cours du XXe siècle par manque d'entretien. Ensuite, c'est au tour du projet de se montrer avec les premiers visuels et maquette des travaux de reconstruction des ouvrages de protection. Prévu entre 2025 et 2027, le projet se décompose en trois parties :

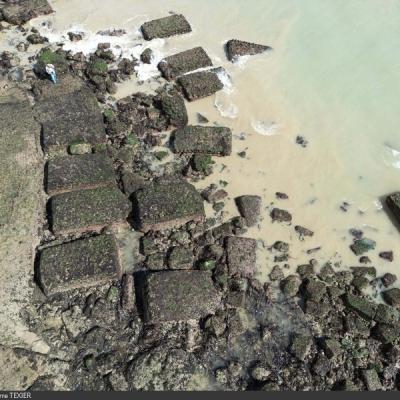

- Premièrement, de 2025 à 2027, la consolidation/réparation/reprise complète de la risberme tout autour du fort ; et la remise en place sur tout le pourtour du fort des blocs de maçonnerie permettant une réduction de l'énergie de la houle.

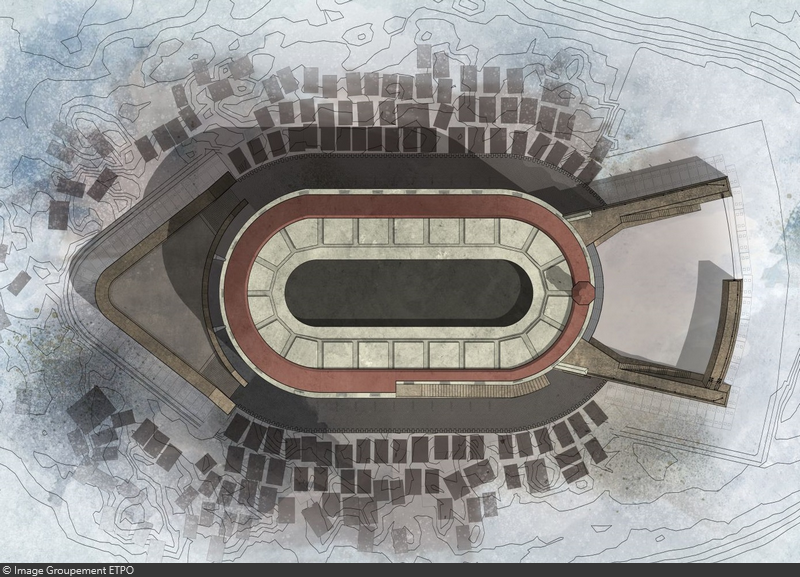

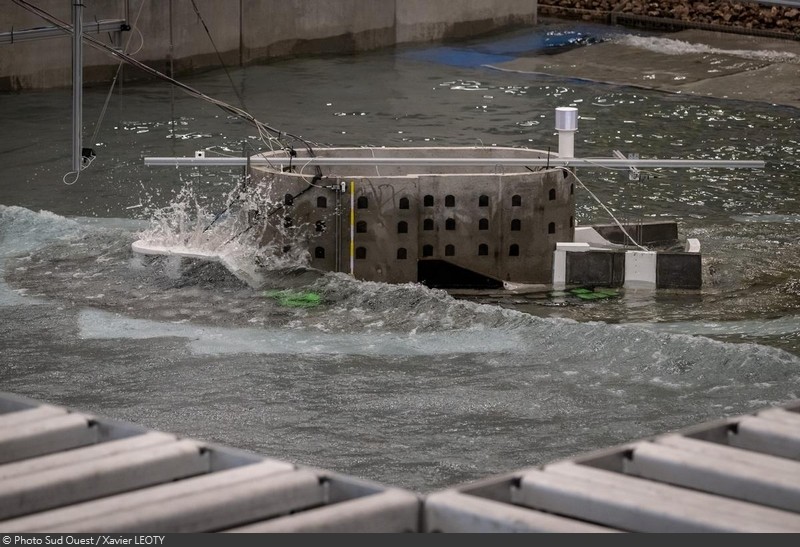

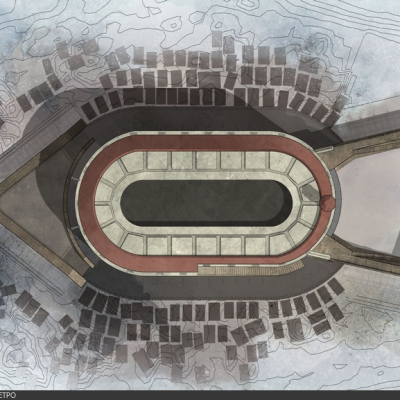

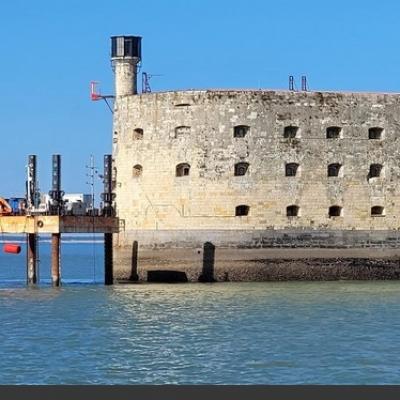

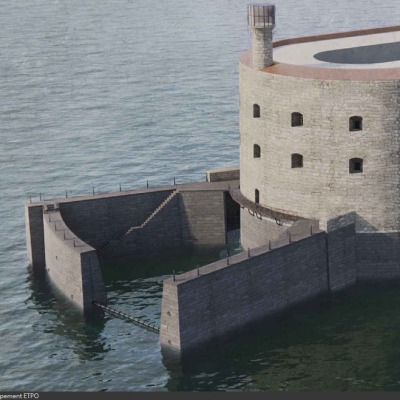

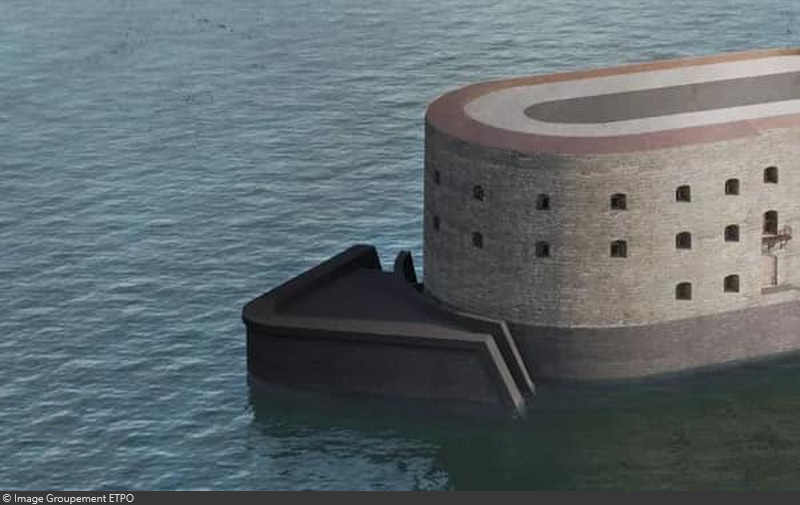

- Deuxièmement, en 2025 et 2026, la reconstruction du havre d'accostage côté sud. L'ouvrage d'un seul élément sera en béton avec finition matricée, reprenant l'aspect des pierres en granit du soubassement du fort. Il est composé de deux jetées (Ouest et Est) de 11,20 mètres de haut et d'une troisième jetée (Sud) pour refermer le havre. Le passage pour les bateaux sera équipé d'une barrière flottante "anti-franchissement". À l'intérieur, des anneaux d’amarrage et des escaliers sont prévus pour accoster les bateaux. Ces escaliers permettront de rejoindre le sommet des jetées, équipées de garde-corps métalliques (potelets et chaînes). L'actuel carrelet sera refait, et allongé de chaque côté pour rejoindre les nouvelles jetées du havre. L’ouvrage sera construit à terre à partir de septembre 2025, transférer par flottaison, puis poser sur site durant l'été 2026.

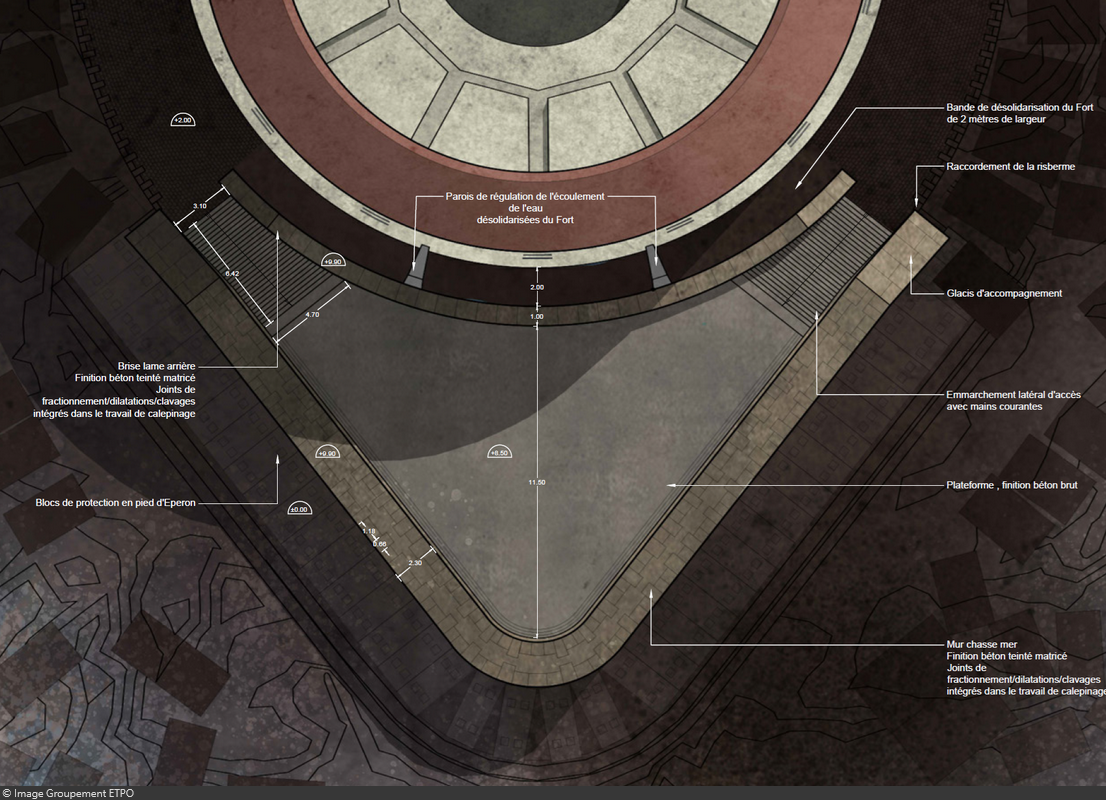

- Troisièmement, en 2026 et 2027, la reconstruction de l'éperon brise-lames côté nord. L'ouvrage d'un seul élément sera en béton avec finition matricée, reprenant l'aspect des pierres en granit du soubassement du fort. Il s'avancera d'environ 13 mètres sur l'avant du fort, et mesurera 8,50 mètres de haut. Plat sur le dessus, il sera entouré d'un muret de 1,40 mètre. Deux escaliers permettront d'accèder sur l'ouvrage par l'arrière et d'évacuer l'eau. L'éperon sera situé à 2 mètres de la façade du fort, cet espace permettant l'écoulement de l'eau. L’ouvrage sera construit à terre à partir de septembre 2026, transférer par flottaison, puis poser sur site durant l'été 2027.
Le chantier sera réalisé par le "Groupement ETPO" composés des entreprises ARCHITECTURE PATRIMOINE et BRL INGENIERIE pour les études, et le GROUPE ETPO pour les travaux. Plusieurs sous-traitants de la région interviendront à différentes étapes comme TETIS (assistance travaux subaquatiques), MERCERON (terrassement nautique), LES COMPAGNONS DE SAINT JACQUES (revêtement pavage risberme), LE SCAPHANDRE (assistance accès au fort) et EVIAA MARINE (chaudronnerie). Tout au long du projet, le Département de la Charente-Maritime est assisté par ARTELIA, expert en génie civil, qui suit les études de faisabilité et prépare les dossiers réglementaires relatifs à l’opération. Durant le chantier, ARTELIA continuera le suivi des différentes phases de réalisation des travaux.
Le coût de ce projet s'élève à 44 millions d’euros dont 32 millions d'euros pour les travaux.
- 2 mai 2024 à 9h00 : Ouverture officielle de la concertation préalable qui permet à chacun, de réagir au projet. Le public peut poster son avis et ses idées sur le site dédié www.sauvonslefortboyard.fr ou par e-mail sauvonslefortboyard@charente-maritime.fr ou sur registre papier à la Maison de la Charente-Maritime à La Rochelle, dans les mairies de Fouras, Île d'Aix et Saint-Georges d'Oléron. La fin de la concertation est prévue le 27 septembre 2024 à 17h00.

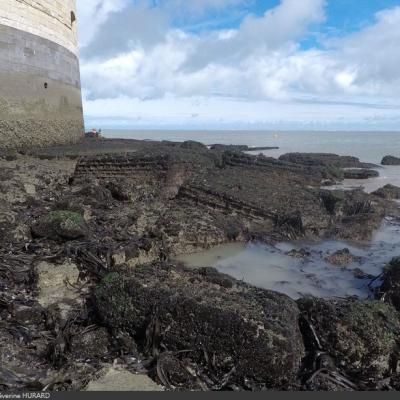

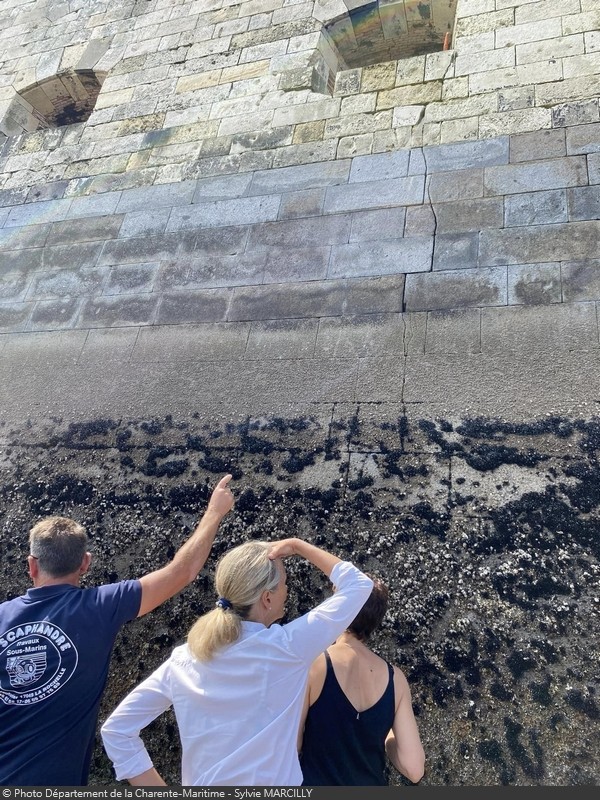

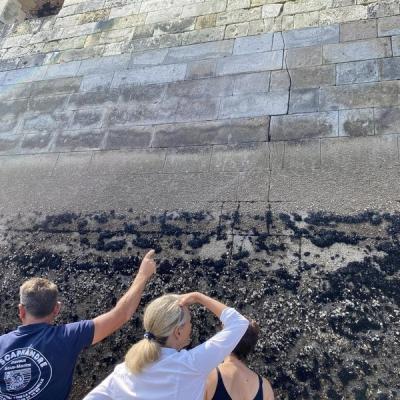

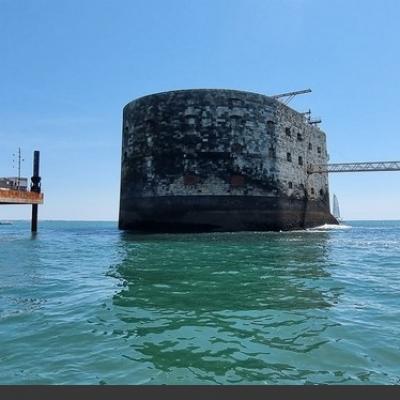

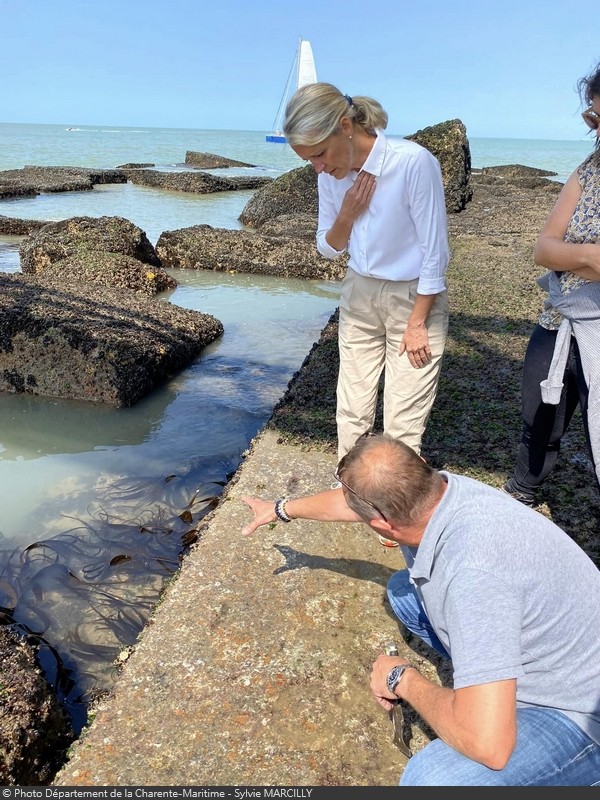

- 7 juin 2024 : Alors que les tournages des versions étrangères de 2024 sont en cours, France 3 Nouvelle Aquitaine réalise son édition locale ICI 19/20 - Atlantique depuis le Fort Boyard, avec Sylvie MARCILLY (présidente du Conseil Départemental de Charente-Maritime) en invitée. L'occasion de rappeler les grands travaux à venir et de découvrir de plus prêt certains dégâts sur la risberme et les fissures de la façade nord. Mathieu BARBIER, le directeur adjoint de l'eau, de la mer et du littoral de la Charente-Maritime, indique que le fort va être équiper dès cet été 2024 de "fissuromètres" à mesure automatique pour suivre encore plus précisément l'évolution des fissures dans le monument.

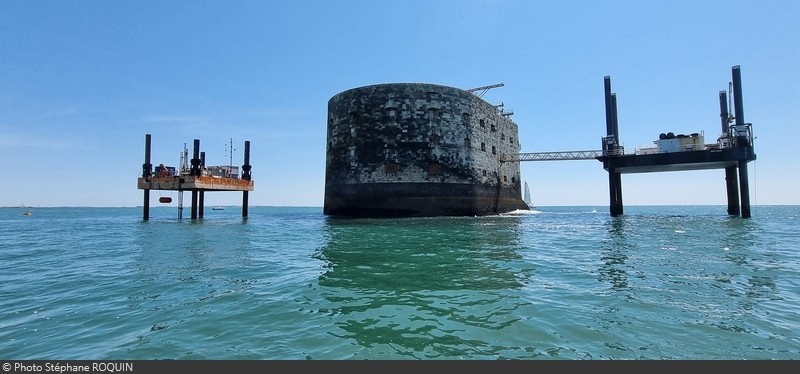

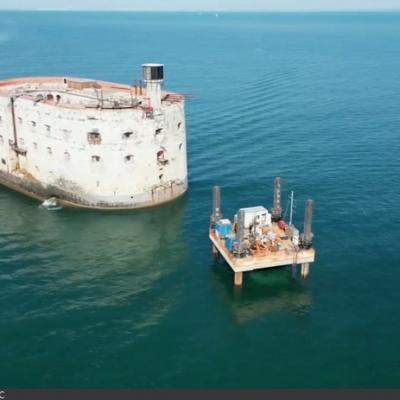

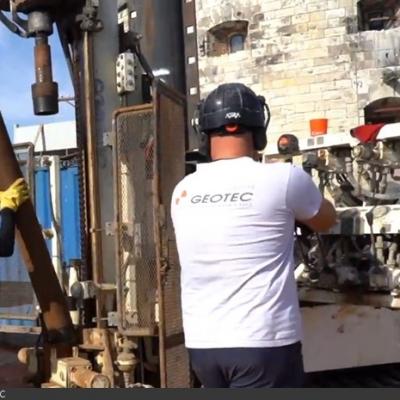

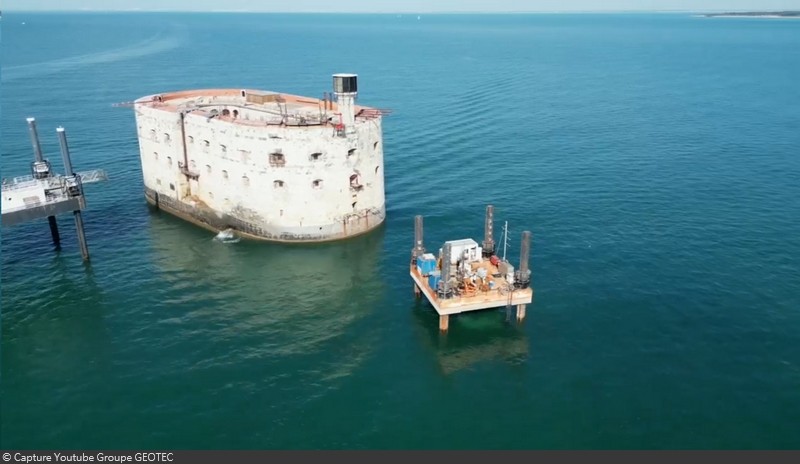

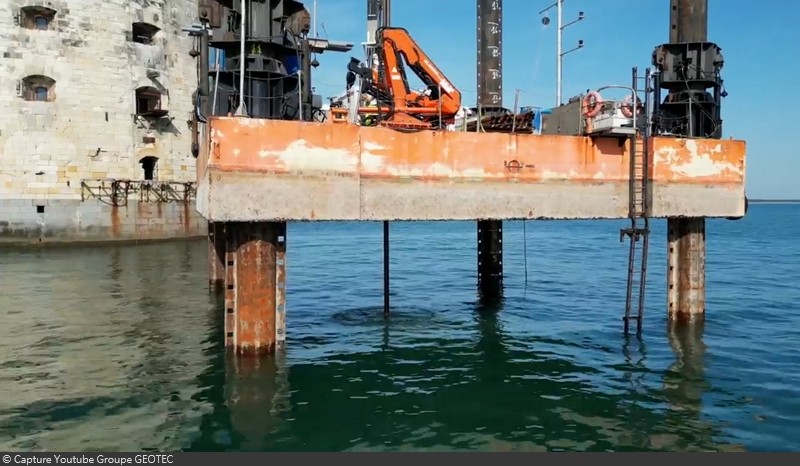

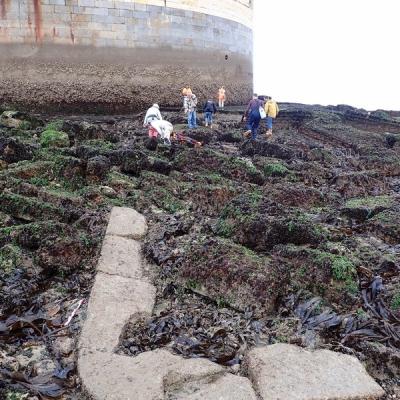

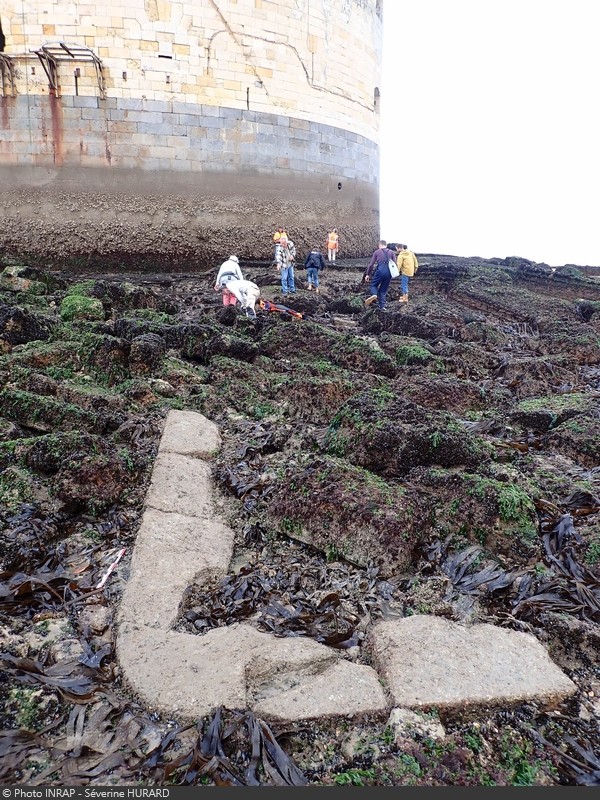

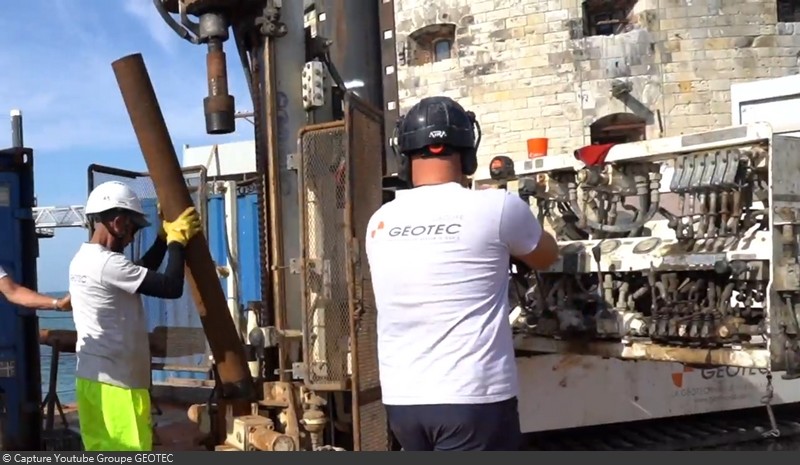

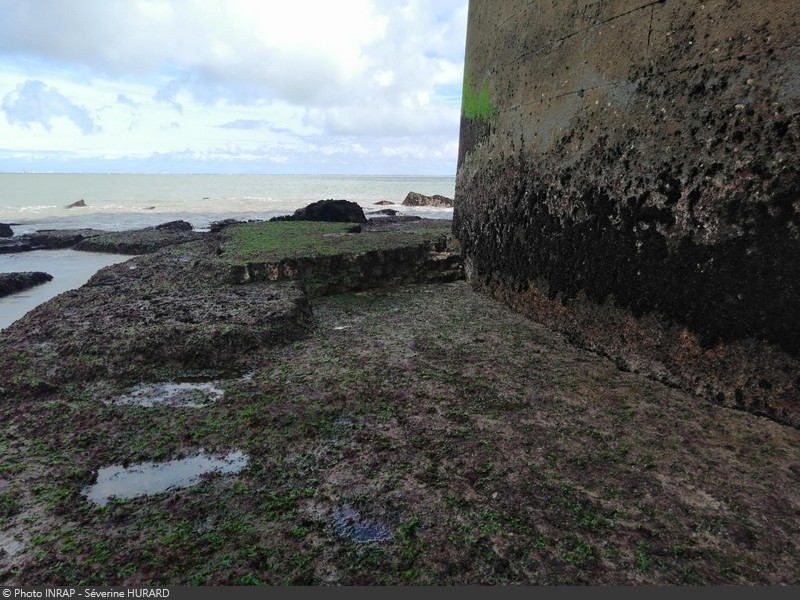

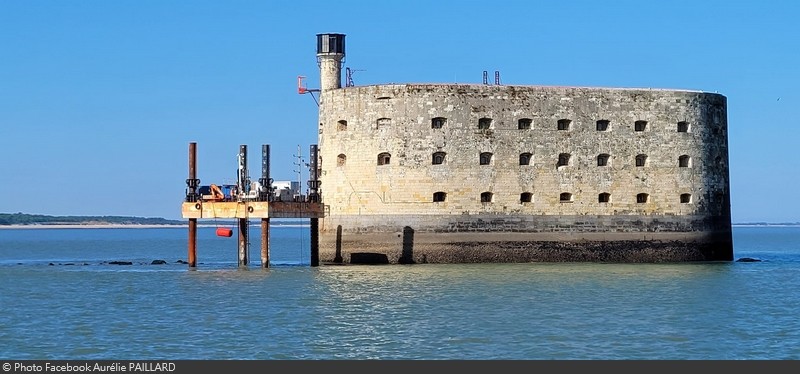

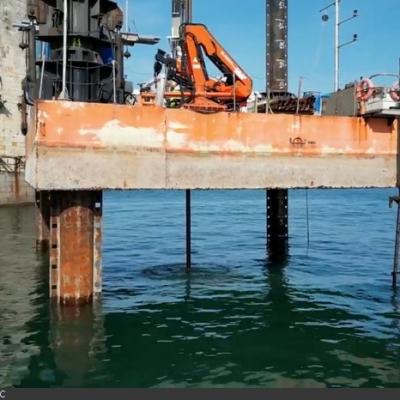

- 7 août 2024 : Grâce aux nombreuses photos des internautes, comme en 2023, nous découvrons que la plate-forme autoélévatrice du Groupe GEOTEC est positionnée à nouveau à quelques mètres des façades nord du monument. Elle permet de poursuivre des études des fonds sous-marins sur l'emplacement des futurs ouvrages, dans cette période à la météo idéale.

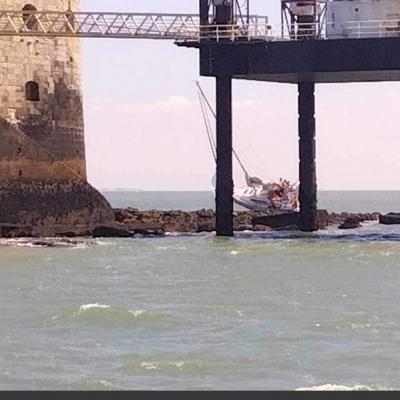

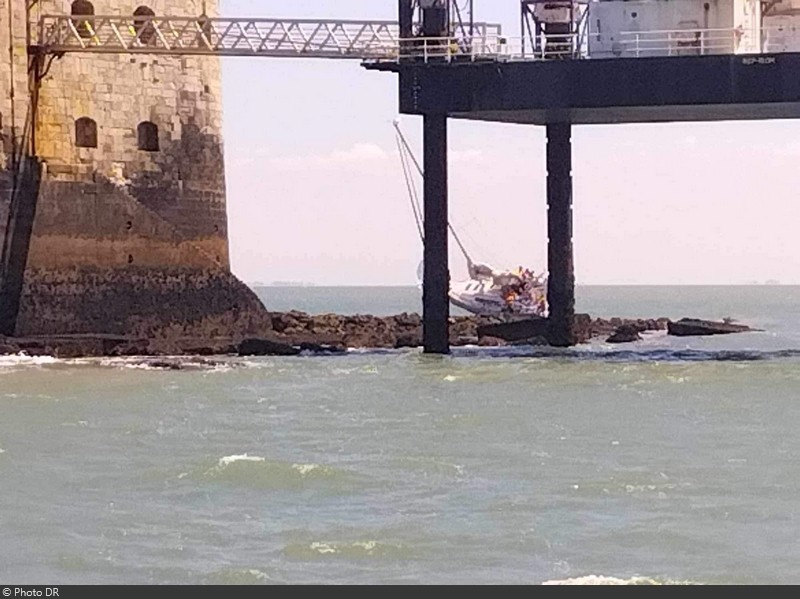

- 21 août 2024 : Dans un article de France Bleu, on apprend que le Fort Boyard attire toujours durant l'été, au point de créer de gros accidents. En juillet, deux bâteaux se sont échoués sur l'enrochement du fort. L'occasion de rappeler qu'il est interdit de naviguer à moins de 200 mètres, d'y stationner, de s'y baigner ou d'y faire de la plongée sous-marine. Ces actes gênent notamment les études préalables aux travaux à venir, en cours autour du monument.

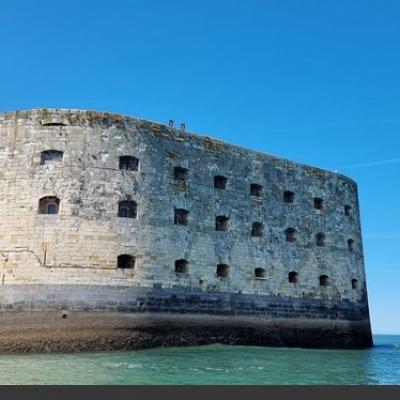

- 24 août 2024 : Dans un reportage diffusé au journal de 20H de France 2, quelques minutes avant la diffusion de la dernière émission de l'été de Fort Boyard, une inspection du fort est réalisé par les ingénieurs et les élus locaux. D'après le Groupe ETPO en charge des futurs travaux, le but de cette visite est de "faire un état des lieux collectif en vue du démarrage des travaux sur les zones fragilisées de l'édifice. Le coefficient de grande marée ayant permis la réalisation de relevés topographiques et de disposer d’une vision 360° de l’ouvrage existant". Sur les images, au détour du grand escalier, on aperçoit une pierre d'une voûte en cours de glissement, sans compter le nombre de fissures qui augmente en intérieur et en extérieur. Grâce aux grandes marées de ce mois d'août, il est possible de faire le tour à pied du fort, où l'on peut voit l'agrandissement des fissures sur la façade nord et la base de "l'escalier à la mer" détruite ces derniers mois. Le reportage permet aussi de présenter le projet de reconstruction de l'éperon et du havre d'accostage au public, ainsi que la campagne de financement à venir.
- 16 septembre 2024 à 19h00 : À l'occasion d'une réunion publique à Fouras pour présenter le projet aux locaux, nous apprenons grâce au journal Le Littoral que le "début de la campagne de souscription volontaire populaire" commencera lors de la diffusion de la 9e et dernière émission de la saison 2024 de Fort Boyard, prévue en décembre sur France 2. De plus, de nouveaux détails sont communiqués concernant le financement des 44 millions d'euros du projet : la Direction régionale des affaires culturelles devrait intervenir pour 3 millions d’euros au niveau de la risberme ; le Département a déjà commencé à se constituer un petit matelas financier ; l'Appel au mécénat est déjà prévu, la Fondation du patrimoine a assuré de son soutien, France Télévisions prévoit la diffusion de spots publicitaires pour encourager à faire un don, Adventure Line Productions payera un loyer plus élevé (100 000€ au lieu de 70 000€ par an), la campagne de souscription volontaire populaire (pour les particuliers français et étrangers), "tous rêvent que le succès soit similaire à celui de la cathédrale Notre-Dame" d'après Sylvie MARCILLY (présidente du Conseil Départemental de Charente-Maritime).

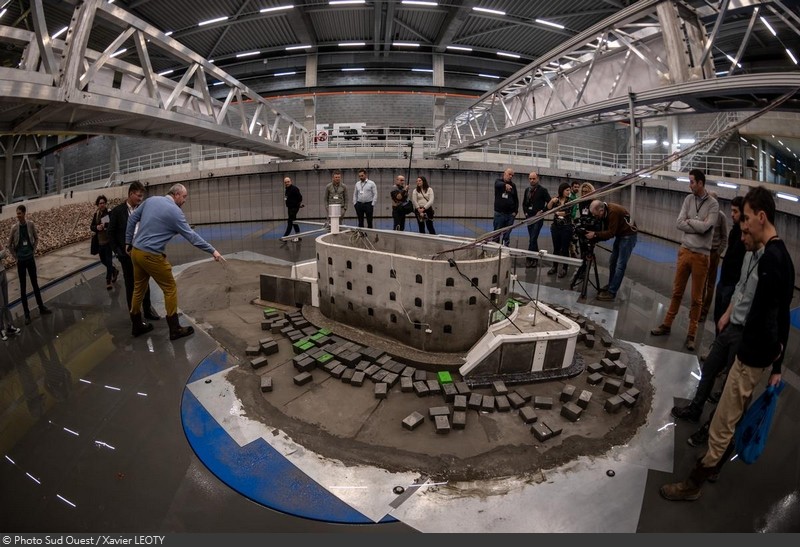

- 27 septembre 2024 à 17h00 : La concertation préalable est terminée ! Le Département de la Charente-Maritime va maintenant faire un bilan des messages publiés durant les 5 derniers mois via le site Internet, les registres des mairies, des expositions itinérantes ou de la réunion publique de Fouras. Le bilan sera rendu public dans quelque semaines.
